孟底溝水電站上游圍堰防滲墻開始施工 |
|
|
|
|

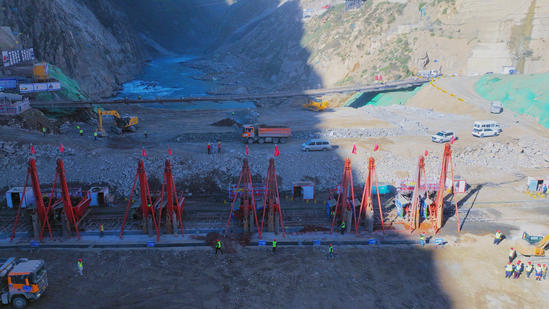

11月10月,孟底溝水電站上游圍堰防滲墻開始施工,為后續基坑出渣及開挖施工提供了可靠的防汛安全保障。 孟底溝水電站是雅礱江中游“一庫七級”開發的第5個梯級電站,是“十四五”期間雅礱江中游水電開發的戰略支撐項目,在國家能源發展戰略中占據重要地位。電站總裝機容量達240萬千瓦,年發電量預計可達104億千瓦時,其擋水建筑物采用技術難度高、承載能力強的混凝土雙曲拱壩,最大壩高達到201米。上游圍堰頂寬10.0米,堰頂軸線長184.1米,其中防滲墻軸線長約120.05米,槽段最大深度39.9米,項目采用分段作業方式,將防滲墻劃分為9個Ⅰ期槽段和10個Ⅱ期槽段,共計19個槽段進行施工。 為確保防滲墻施工質量,項目部采用鉆劈法施工工藝。在Ⅰ期槽施工中,先使用沖擊鉆機鉆鑿主孔,再利用鉆頭鉆劈副孔,通過及時打撈石渣、放置接砂斗等措施,可以有效提高成槽效率。防滲墻施工完成后,還將進行墻下帷幕灌漿作業,帷幕灌漿幕底將深入相對不透水巖層5米,孔間距嚴格控制在1.5米,確保形成完整的防滲體系。同時,為保障堰體土工膜與兩岸巖體及防滲墻頂部的有效連接,項目還專門設置了混凝土蓋板及蓋帽混凝土,并對兩岸堰肩混凝土蓋板基礎進行固結灌漿,全方位筑牢防汛安全屏障。 此次首倉混凝土的順利澆筑,不僅為后續工程施工創造了有利條件,也為全面推進孟底溝水電站建設奠定了堅實基礎。該項目建成后,每年可提供大量清潔電能,每年可節約標煤約313.6萬噸,減排二氧化碳約827.8萬噸,對推動能源清潔低碳轉型、促進經濟社會發展全面綠色轉型具有重要意義。 |
|
|
|
